盛弘500MW+项目实践:捷克储能并网为何绕不开仿真模型?


对于储能投资者而言,项目真正开始创造收益,并不是设备交付的那一刻,而是顺利并网、进入商业运营之后。


根据Aurora Energy Research的基准假设,2026年在捷克投运的两小时储能项目,有望实现超过15%的内部收益率,并在五年内收回投资。但收益预期能否真正兑现,首先要回答一个问题:项目能否按期完成并网验收并投入商业运营?


在捷克,除了产品认证、设备交付和现场施工,还有一个容易在项目早期被忽视的环节——仿真模型验证。一个看似只是技术文件的模型,实际上连接着PCS选型、DSO审核、现场测试和最终并网。模型准备不足、参数不匹配,甚至可能让项目在并网阶段反复修改、重新测试,影响商业运营进度。


上一期,我们走进匈牙利,关注本地电网合规如何帮助储能项目加快市场准入;这一期,我们把目光转向捷克,看看一个仿真模型,为什么会成为储能项目按期并网的重要一环。


模型与现场验证

捷克储能并网的关键环节

/ SINEXCEL

EN 50549并网认证及相关IEC安规要求,是PCS进入捷克市场的重要基础,但并不代表项目已经完成全部并网准备。


捷克配电网络主要由三家配电系统运营商(DSO)负责:

● ČEZ Distribuce:覆盖捷克大部分地区;

● EG.D:主要覆盖南波希米亚、南摩拉维亚及部分其他地区;

● PREdistribuce:主要覆盖布拉格及Roztoky地区。


虽然三家DSO均依据捷克配电系统运行规则(PPDS)开展并网审核,但不同DSO及并网点在模型格式、参数范围、仿真项目和现场验收流程方面可能存在一定差异。因此,项目不能仅依据通用认证准备并网材料,而需要根据具体DSO和并网点要求开展针对性适配。


对于额定功率不低于1 MW且低于30 MW的B2类储能项目,与仿真模型相关的验证路径可概括为两个阶段:


1. 模型仿真验证

项目需要提交与实际PCS型号、控制版本及电站配置相匹配的仿真模型,并通过相关工况验证PCS及电站在频率变化、电压扰动、故障穿越、有功与无功调节等场景下的动态响应。


具体模型格式、参数范围及仿真输出要求,由相关DSO结合项目和并网点确定。


2. 现场一致性验证

完成模型验证后,项目还需要通过现场测试,验证电站的实际运行表现是否与模型预测结果保持一致。这意味着模型不仅需要“能够运行”,还必须准确反映PCS、BMS、EMS、保护系统及其他站级设备协同运行时的真实行为。


通过模型,DSO及项目相关方需要提前确认:

● PCS在电压与频率变化下如何响应;

● 保护参数和控制逻辑是否符合并网要求;

● PCS、BMS、EMS及电站控制系统能否正确协同;

● 仿真结果能否准确复现设备的现场表现。


如果模型不完整、参数不匹配,或仿真结果与现场测试存在明显偏差,项目便可能面临模型修改、重新提交和重复测试。


在盛弘接触的一项捷克项目中,客户此前曾因既有仿真模型未通过验证,面临超过一年的并网延期,项目商业运营时间及预期收益也因此受到影响。


因此,对于捷克项目,仿真模型应在PCS选型和并网方案设计阶段提前纳入评估。


捷克项目PCS选型阶段

客户应该提前确认什么?

/ SINEXCEL

对于系统集成商、EPC、开发商及投资者而言,选择PCS时不应只关注功率、效率和产品认证,还应向供应商确认以下四个问题。

对应产品是否已有可用的仿真模型?

客户需要确认模型是否对应实际采用的PCS型号、控制版本及项目配置,而不是仅有通用产品模型。

如果产品尚无现成模型,还需要了解模型开发、内部验证和交付分别需要多长时间。

模型能否适配当地DSO及并网点要求?

不同DSO对模型文件、参数范围和验证流程的要求可能不同。

供应商需要能够根据具体并网点要求调整模型,而不是在项目后期才发现文件格式或模型行为无法满足验收要求。

模型结果能否与现场测试保持一致?

模型能否准确反映PCS的实际控制行为。

如果仿真结果与现场测试存在明显偏差,项目仍可能面临模型修改、重复测试和并网延期。

供应商能否持续支持模型修改与现场验证?

模型验证通常不是一次性提交即可完成。

当DSO、EPC或项目设计发生变化时,供应商能否及时更新参数、分析偏差并参与现场调试,将直接影响问题关闭速度和最终验收时间。


盛弘如何将模型准备前置?

/ SINEXCEL

仿真模型并不是一份简单的数字化产品说明,而是对PCS控制逻辑和动态响应的工程化表达。


底层模型平台的搭建与验证通常需要一年甚至更长时间,涉及变流器控制、电网规范、仿真工具、设备测试及现场运行等多方面能力。


盛弘已组建一支约10至15人的仿真模型团队,覆盖工商业及源网侧产品。依托已有的底层模型平台和可复用模型库,根据具体项目范围及验证要求,盛弘通常可将一款新产品的模型开发周期缩短至约两至三个月。


目前,以下盛弘PCS平台均已具备相应仿真模型:

● Sirius 135K, 160kW PCS, 500 kW PCS;

● 1725 kW PCS。


新一代源网侧PCS——StellaON的仿真模型预计于10月完成,将进一步完善盛弘在源网侧产品平台上的模型覆盖。

模型提前准备的价值,是将潜在的参数、接口及控制问题提前暴露并解决,避免这些问题集中出现在并网调试阶段。


500 MW+项目布局

验证防真模型前置价值

/ SINEXCEL

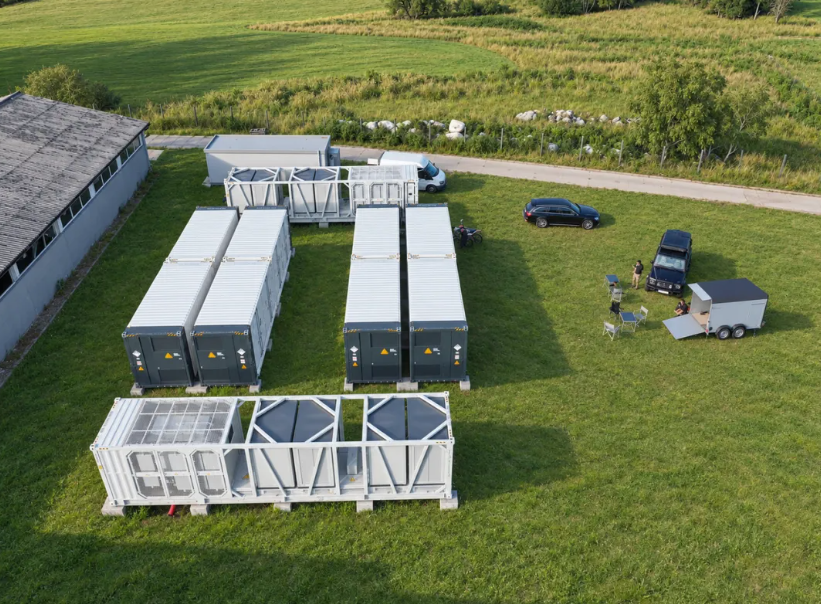

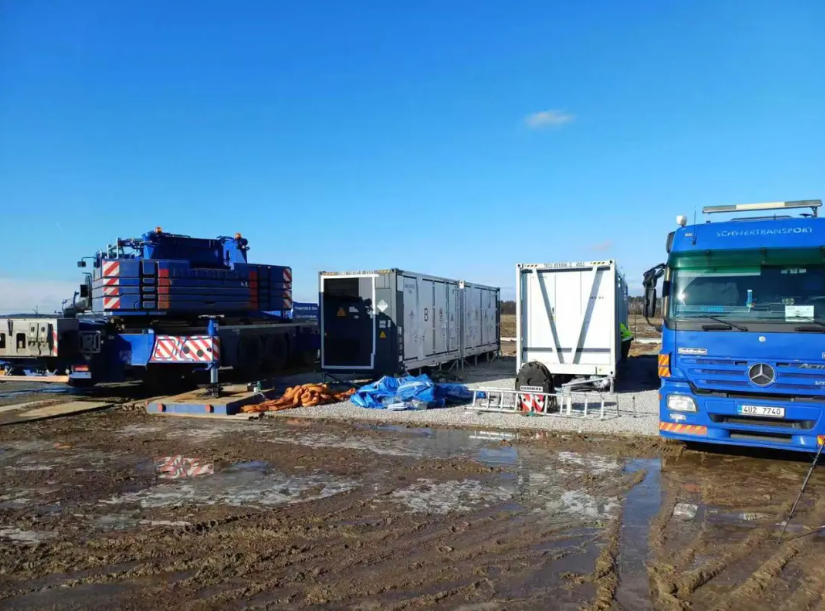

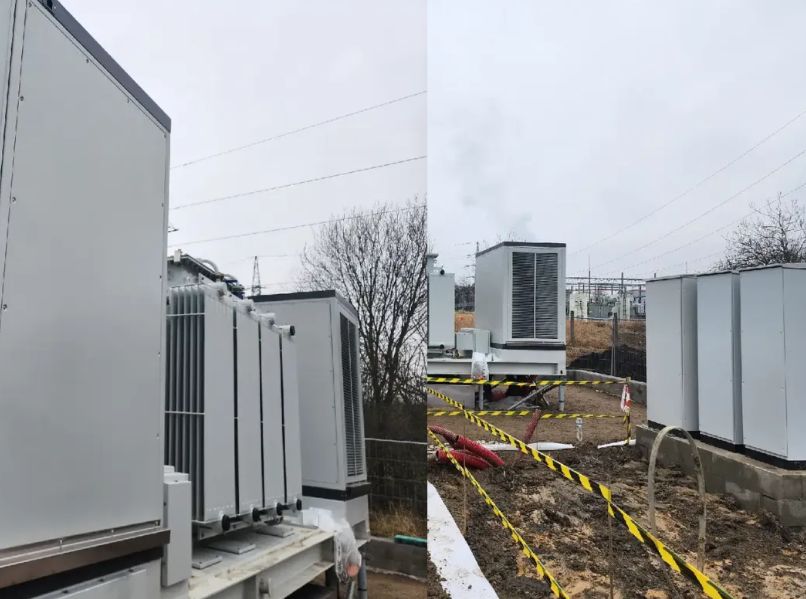

目前,盛弘在捷克与斯洛伐克支持的储能项目规模已超过500 MW,这些项目实践帮助模型团队不断将数字化仿真与真实现场条件结合起来,

包括:

● 保护参数配置;

● PCS与BMS、EMS及电站控制系统的接口协调;

● 不同并网点的控制要求;

● 模型结果与现场测试结果的比对;

● DSO验收及问题关闭。



对于不同项目参与方,这些能力具有不同价值。

对于系统集成商和EPC:

意味着更少的重复测试、模型返工及现场技术修改,有助于降低调试阶段的不确定性。

对于开发商:

意味着更加清晰的DSO审核与并网验收路径,有助于提高项目按期投入运营的确定性。

对于投资者和资产所有者:

意味着降低商业运营延期带来的收益风险,使项目进度、回报周期及现金流预测更加可靠。

项目的目标不只是成功提交一套模型,而是建立一条从PCS选型、模型验证、现场调试到并网验收的连贯路径。


从模型验证

到收益确定性

/ SINEXCEL

当前,辅助服务仍是捷克储能项目的重要收益来源;随着可再生能源装机与市场价格波动增加,电力套利预计将发挥越来越重要的作用。


但无论项目参与哪一种市场,收益兑现的第一个前提始终是:

按期并网并投入商业运营。



/ SINEXCEL /

依托在捷克与斯洛伐克超过500 MW的项目实践,盛弘正将模型开发能力与现场调试经验转化为更少的重复工作、更加可预期的并网交付,以及更低的商业运营延期风险。捷克与斯洛伐克,是盛弘东欧储能实践的又一重要篇章。

成就能源自由
联系我们
  • 您是通过以下哪些渠道了解到盛弘?*
  • 您感兴趣的解决方案或产品*
  • 我已阅读并同意《隐私政策》。

    盛弘所有业务往来与对外沟通仅通过使用@sinexcel.com,@sinexcel.cn,@global.sinexcel.com后缀的邮箱进行,任何使用其他后缀的邮箱地址,均非盛弘官方授权邮箱,请您仔细甄别,避免不必要的损失。

  • 请输入名字
    Close
    提交成功
    股票代码
    300693.SZ
    深圳市南山区西丽街道松白路1002号百旺信高科技工业园2区6栋盛弘大厦
    sales@sinexcel.com
    400-0055-776-1
    Copyright © 2003-2020 深圳市盛弘电气股份有限公司 All Rights Reserved BY: Niegoweb 粤ICP备14078559号 隐私政策 |
    我要咨询 我要采购 4000055776 sales@sinexcel.com
